リリース計画で考えるべき3つのこと:PMが押さえておきたい基本の型

0
Last updated at Posted at 2026-04-02

リリース計画って、ベンダーに任せておけばいいんじゃないの?

こんな声、現場でもよく聞きます。実際、リリース作業そのものは開発ベンダーや保守ベンダーが実行するので、そう思うのも無理はありません。

でも、こんな場面を想像してみてください。

リリース当日。予定通りリリースは完了した。
しかし翌朝、初回稼働が始まった瞬間に障害が発覚。
「どうする?」「誰に連絡する?」「業務は止める?続ける?」
対応方針が何も決まっていない。復旧の目処も立たない・・・。

リリースは、システムを本番環境に出すイベントです。成功すれば何事もなく過ぎていきますが、失敗すると業務に直接影響が出ます。最悪の場合、業務が止まります。

つまり、リリースは非常に業務リスクの大きいイベントです。

だからこそ、計画を引き、慎重に進める必要があります。そして、その計画の中にはベンダーに任せられる部分と、発注者側で考えなければならない部分があります。

この記事では、リリース計画で「何を・誰が・どう考えるべきか」を解説します。

この記事でわかること

  • リリース計画がなぜ重要なのか
  • リリース計画で考えるべき3つのこと
  • コンティンジェンシープランの考え方と具体例
  • リリースまでの流れ(計画→判定→実行)

なぜリリース計画が重要なのか

リリース計画が重要な理由はシンプルです。

リリースに失敗すると、業務に影響が出るからです。具体的には、次のような影響が考えられます。

  • データが正しく移行されず、業務データに不整合が生じる
  • 処理性能が劣化し、業務が滞る
  • 外部システムとの連携が止まる

いずれも、発生すれば業務の遅延や停止につながります。しかも、リリースは本番環境での作業です。テスト環境と違って、影響範囲は実際の業務そのものです。

ベンダー任せでは守れない領域がある

「リリースはベンダーがやるのだから、計画もベンダーに任せればいい」

この考え方は、半分は正しいです。

リリース作業そのもの、たとえばデプロイ手順や切り戻し手順などは、ベンダーの方が詳しいです。ここはベンダーに任せて問題ありません。

一方で、業務への影響や、業務側の対応策については、ベンダーだけでは考えきれません。なぜなら、ベンダーはシステムのプロであって、発注者側の業務のプロではないからです。

たとえば、リリース後の初回稼働日に障害が発生した場合。

  • 業務をどこまで止めるのか
  • 手作業で代替できる業務はあるのか
  • 顧客や取引先への連絡はどうするのか

こうした業務観点の対応策は、発注者側でなければ考えられません。

  • リリース作業に関する計画 → ベンダーに任せてOK
  • 業務影響に関する計画 → 発注者側が主導して考える

実際に、過去のプロジェクトでこんなことがありました。

ベンダーにコンティンジェンシープランを作成してもらったのですが、その内容はリリース作業中のトラブル対応に限定されていました。リリース後の初回稼働で障害が起こった場合の対応策が、まったく考えられていなかったのです。

幸い、そのプロジェクトでは障害は発生しませんでした。しかし、もし障害が起きていたら、コンティンジェンシープランがない状態で業務が停止し、復旧にかなりの時間がかかっていたと思います。

リリース計画は、ベンダーに「全部お願い」では済みません。業務を守るための計画は、発注者側が自ら考える必要があります。

リリース計画で考える3つのこと

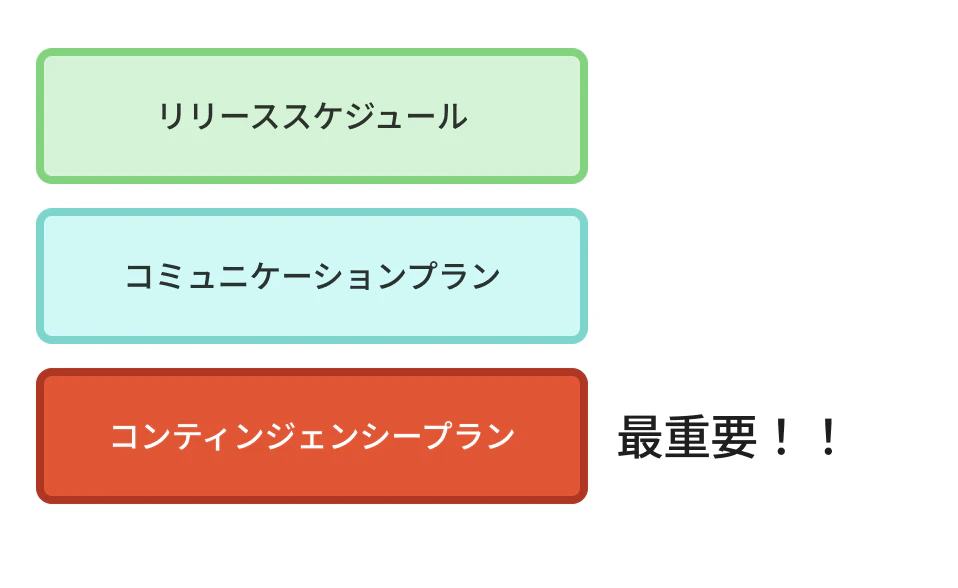

リリース計画で考えることは、大きく3つあります。


1. リリーススケジュール

リリーススケジュールは、どのタイミングで何を実施するか、役割分担をどうするかを整理したものです。

ここは基本的にベンダーに任せます。実際にリリースを実行するのは、開発ベンダーや保守ベンダーなどのITベンダーだからです。

ベンダーに整理してもらう内容としては、次のようなものがあります。

  • リリース日時(開始・完了予定)
  • 作業手順とタイムライン
  • 担当者と役割分担
  • 作業環境の準備事項

発注者側としては、ベンダーが作成したスケジュールをレビューし、業務への影響(停止時間帯や利用者への周知タイミングなど)を確認することが役割になります。

2. コミュニケーションプラン

コミュニケーションプランは、リリース当日に「誰が・誰に・どうやって連絡するか」を可視化したものです。

リリースは順調に進めば問題ありませんが、トラブルが発生することもあります。そうした場合に迅速に対応できるよう、事前にコミュニケーションの流れを決めておきます。

具体的には、次のような項目を決めます。

  • エスカレーションルート(誰が誰に報告するか)
  • 連絡手段(電話・チャット・メールなど)
  • 連絡先一覧(関係者の連絡先をまとめておく)
  • 報告タイミング(作業開始時・完了時・障害発生時など)

特に重要なのは、トラブル発生時のエスカレーションルートです。

たとえば、リリース当日にシステム障害が発生した場合のエスカレーションは、次のような流れになります。

エスカレーションルートの例

ベンダー担当者(検知・一次対応)
 ↓ 障害発生を検知、即時報告
発注者側 PM(状況把握・方針判断)
 ↓ 業務への影響を確認、対応方針を決定
プロジェクトオーナー / 責任者(最終判断)
 ↓ 切り戻しの承認、利用者・関係部門への連絡指示
関係部門・利用者(影響通知)

「何かあったら連絡します」ではなく、「誰が・誰に・何分以内に・どの手段で連絡するか」まで決めておくことで、いざというときに迷わず動けます。

連絡手段も事前に決めておくことが重要です。普段使いのチャットツールは、リリース作業中にベンダーがスレッドに流してしまうと情報が埋もれることがあります。リリース専用のチャンネルや連絡ルートを事前に設定しておくのがよいでしょう。

3. コンティンジェンシープラン

コンティンジェンシープランは、リリース失敗時やトラブル発生時にどのような対応を取るかを、あらかじめ決めておく計画です。

ここがリリース計画で最も重要です。

リリーススケジュールやコミュニケーションプランとは違って、コンティンジェンシープランは「うまくいかなかった場合」の計画です。

リリースがうまくいけば、コンティンジェンシープランの出番はありません。しかし、うまくいかなかったとき、このプランがあるかないかで、復旧までの時間が大きく変わります。

コンティンジェンシープランの詳しい考え方は、次の章で解説します。

コンティンジェンシープランの考え方

コンティンジェンシープランを考えるには、次の流れで進めます。

1. 失敗パターンを洗い出す

まずは、「何が起こりうるか」を洗い出します。

リリースで起こりうる失敗パターンには、たとえば次のようなものがあります。

失敗パターン 具体例
データ移行の失敗 データが正しく移行されない、一部データが欠損する
性能の劣化 リリース後に処理が重くなり、応答が遅い・データ登録に時間がかかる
外部連携の不具合 連携先システムとのデータ送受信が止まる
機能の不具合 リリースした機能が想定通り動作しない

この洗い出しは、ベンダーと一緒に行うのが効果的です。ベンダーはシステム構成やリリース手順を理解しているので、技術的な観点から起こりうるリスクを挙げてもらえます。

2. システム観点の対策を考える

失敗パターンが洗い出せたら、それぞれに対するシステム観点の対策を考えます。

対策は、影響度によって大きく2つのレベルに分けて考えます。

  • 軽微な場合:その場で調査・対応する(設定変更など)
  • 重度の場合:切り戻しを実施する(リリース前の状態に戻す)

たとえば、性能劣化が発生した場合を考えてみます。

  • 一部の画面で応答が遅い程度(軽微) → 原因を調査し、SQLチューニングや設定変更で対応
  • 全体的に処理が重く、業務に支障が出るレベル(重度) → 切り戻しを実施

この軽微/重度の判断基準も、事前に決めておくことが重要です。当日になって「これは切り戻すべきか?」と迷っている時間が、復旧を遅らせます。

ここはベンダーが主導して考える領域です。切り戻し手順や判断基準について、ベンダーに整理してもらいましょう。

3. 業務観点の対策を考える

システム観点の対策と並行して、業務観点の対策も考えます。

ここが、発注者側が主導して考える領域です。

たとえば、次のような観点で検討します。

観点 検討内容
業務の継続可否 障害が起きた場合、業務を止めるのか、続けるのか
運用回避策 システムが使えない間、手作業で代替できる業務はあるか
利用者への周知 利用者や顧客にどのタイミングで何を伝えるか
対応体制 業務側で誰が判断し、誰が対応にあたるか

失敗時の影響が大きい場合は、運用回避策まで具体的に考えておくことが重要です。
たとえば、「データ登録ができない場合は、Excelで手動記録し、復旧後に一括登録する」といった代替手段です。

システムの復旧はベンダーに任せられますが、復旧までの間に業務をどう回すかは、発注者側でしか決められません。IT部門だけでなく企画部門など現場に近い人と一緒に決めましょう。

4. 初回稼働日の監視・対応まで考える

コンティンジェンシープランで見落としがちなのが、リリース後の初回稼働日です。

リリース作業が成功しても、実際に利用者が使い始めてから問題が発覚するケースは少なくありません。

  • 実データでの処理で初めて性能問題が顕在化する
  • 特定の業務パターンでのみ発生する不具合
  • データ移行の不整合が業務を進める中で発覚する

初回稼働日に関して、次の点を事前に決めておきましょう。

  • 監視体制:誰がどの指標を見るか(エラーログ、処理時間、問い合わせ件数など)
  • 検知方法:異常をどうやって検知するか(アラート、利用者からの報告など)
  • 対応方針:異常を検知した場合、誰がどう動くか

リリース当日だけでなく、初回稼働日まで含めてコンティンジェンシープランを作ること。これがリリース計画の品質を大きく左右します。

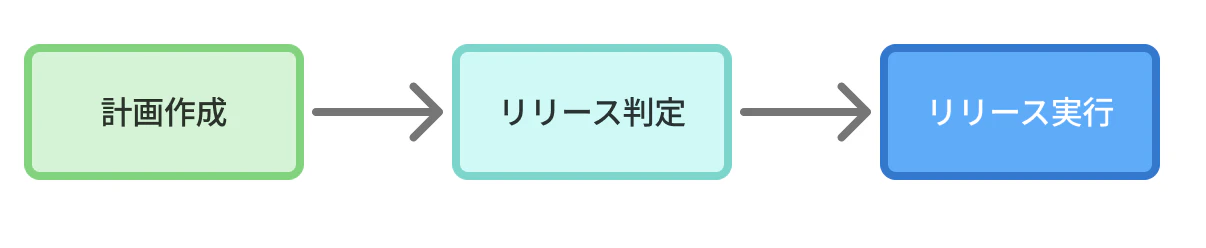

リリースまでの流れ

リリースまでの流れは、大きく3段階あります。


1. 計画作成

最初のステップは、ここまで解説してきたリリース計画の作成です。

リリーススケジュール、コミュニケーションプラン、コンティンジェンシープランの3つを整理します。

2. リリース判定

計画ができたら、次はリリース判定です。

リリース判定とは、プロジェクトオーナーや責任者に対して、リリースの承認を得る場です。

この場では、リリース計画だけでなく、リリースまでに実施した内容も報告します。特に重要なのはテスト結果です。品質に問題がないことを示し、「リリースしても問題ない」という承認を得ます。

リリース判定で報告する主な内容

  • テスト結果(品質に問題がないこと)
  • リリース計画(スケジュール・コミュニケーション・コンティンジェンシー)
  • 残存リスクとその対策

リリース判定は「責任の移譲」でもある

リリース判定には、もう一つ重要な意味があります。それは、責任の移譲です。

リリース判定を経ることで、「この計画と品質でリリースする」という意思決定の責任が、プロジェクトオーナーや責任者に移ります。

逆に言えば、リリース判定を受けずにリリースを実行した場合、その意思決定の責任は現場のプロジェクトメンバーに残ります。

リリースが成功すれば問題は表面化しません。しかし、もし失敗した場合、「誰がリリースを承認したのか」が問われます。判定プロセスを経ていなければ、事実上「プロジェクトメンバーが独断でリリースした」ことになってしまいます。

実際に、過去のプロジェクトでリリース判定を受けずにリリースが行われたケースがありました。責任者も現場の人も、いつリリースが行われるのかを知らないままリリースが実施されていたのです。

幸い、そのときは問題が起きませんでした。しかし、もし障害が発生していたら、責任の所在が不明確なまま対応に追われることになり、大きな事故につながっていたと思います。

リリース判定は、品質確認の場であると同時に、責任を適切に移譲するためのプロセスです。 省略してはいけません。

3. リリース実行

リリース判定で承認を得られたら、リリースを実行します。

リリース当日は、コミュニケーションプランに従って関係者に状況を共有しながら進めます。トラブルが発生した場合は、コンティンジェンシープランに従って対応します。

まとめ

この記事では、リリース計画の考え方と進め方を解説してきました。

リリース計画で考えることは、次の3つです。

  1. リリーススケジュール — いつ・誰が・何をするか
  2. コミュニケーションプラン — 誰が・誰に・どう連絡するか
  3. コンティンジェンシープラン — 失敗したらどう対応するか

そして、この3つの中で最も重要なのは、コンティンジェンシープランです。

コンティンジェンシープランは、システム観点業務観点の両面で考える必要があります。

  • リリース作業に関する計画 → ベンダーに任せてOK
  • 業務影響に関する計画 → 発注者側が主導して考える

リリースは業務リスクの大きいイベントです。だからこそ、「ベンダーに任せればいい」で済ませず、発注者側として考えるべきことをしっかり考え、計画を引いてから臨みましょう。

おまけ:NGパターン

NG① コンティンジェンシープランがない

リリース計画にコンティンジェンシープランが含まれていないケースです。

  • リリース作業の手順は決まっている
  • しかし、失敗した場合の対応策が決まっていない

この状態でリリースに臨むと、トラブル発生時にその場で対応策を考えることになります。

リリース失敗時は、最悪の場合、業務が止まるため迅速な復旧が必要です。事前プランがないと対応が後手になり、復旧までに時間がかかります。

特に見落としがちなのが、リリース後の初回稼働日です。リリース作業自体が成功しても、翌営業日に問題が発覚するケースは少なくありません。リリース当日だけでなく、初回稼働日までカバーしたコンティンジェンシープランを作りましょう。

NG② リリース判定を受けない

リリース判定を受けずにリリースが実行されるケースです。

  • リリースが成功すれば表面化しない
  • しかし失敗した場合、責任の所在が不明確になる

リリース判定を経ずにリリースを実行すると、事実上「プロジェクトメンバーが独断でリリースした」という形になります。

成功すれば問題化しませんが、失敗した場合、責任が現場メンバーに集中するリスクがあります。

判定プロセスを通して、プロジェクトオーナーや責任者に意思決定の責任を適切に移譲すること。これもリリース計画の重要な要素です。
