「工数削減施策」が却下される理由:ROIを成立させる企画の考え方

0
Last updated at Posted at 2026-06-17

新しいツールやシステムを導入する企画書を見ていると、こんな記述をよく見かけます。

「このツールを導入することで、月1,500時間の工数削減が見込めます!」

数字だけ見るとインパクトがありますよね。でも、この企画書を経営層に提出したら却下されてしまった。そんな経験、あるいは部下の企画書を却下した経験はないでしょうか?

数字は大きいのに、なぜ通らないのか。理由をいろいろ説明されたけど、いまいちよくわからなかった。

そんな方のために、この記事では、工数削減とROIの関係を財務的な視点で整理し、ROIが成立する企画の設計パターンを解説します。

この記事でわかること

  • 「1,500時間削減」という数字が持つ罠の正体
  • 工数削減だけではROIが立たない財務的な理由
  • ROIを成立させる2つの設計パターン

「1,500時間削減」の数字を分解してみる

トータルの数字と一人あたりの数字

工数削減の効果は、たいていこのような形で示されます。

対象者150人 × 月10時間削減 = 月1,500時間の工数削減

「月1,500時間」という数字、なかなかインパクトがありますよね。でも、一人あたりに換算するとどうでしょう?

月10時間。20営業日だとすると、1日あたり約30分の削減です。(10h/20=0.5h=30min)

この「1日30分」で、業務全体、あるいはP/Lにどんな変化をもたらせるか。少し立ち止まって考えてみましょう。

削減した時間はどこへ消えるか

実際のところ、一人あたりの削減工数が小さいと、その時間は「溶けて消える」可能性が高いです。

例えば、こういうことが実際に起きます。

  • 削減できた30分は、気づかないうちにメール対応や雑務に使われる
  • 「今日は少し早く帰れた」で終わる
  • 余裕ができた分、次のタスクが入るだけ

結果として、その30分が売上増加や明確なコスト削減につながることはほとんどありません。

トータルの削減工数だけを見ていると、一人あたりの実態が見えなくなります。

これが工数削減企画の第一の落とし穴です。次に、財務の観点から掘り下げていきます。

なぜ工数削減だけではROIが立たないのか

人件費は「固定費」である

企業のコストには、大きく2種類あります。

  • 固定費:売上や稼働量に関係なく、毎月一定額かかるコスト(正社員の人件費など)
  • 変動費:稼働量に応じて増減するコスト(業務委託費・残業代など)

正社員の人件費は典型的な固定費です。工数を削減しても、その社員が会社に在籍している限り、毎月の人件費は変わりません。

「150人の営業が月10時間ずつ工数を削減した」としても、その150人への給与・賞与・社会保険料は一切変わらない。つまり、コスト削減効果はゼロ。これが財務的な現実です。

P/Lに変化がなければ、ROIはゼロ

ROI(投資対効果)は、ざっくり言うとこうです。

ROI = 投資によって得られた効果 ÷ 投資額

ここで大事なのは、「効果」が成立するのはP/L(損益計算書)に変化が出たとき、つまり売上が増えるか、費用が減るかのどちらかだという点です。

工数削減だけでは、売上も増えず、正社員の人件費(固定費)も減りません。

すなわち、P/Lへのインパクトがない→効果がゼロ→ROIもゼロになるわけです。


試算で確認しよう!

先程の1,500時間削減の件を、具体的な数字で確認してみましょう。

  • 投資額:ツール導入費500万円
  • 対象:150人の営業
  • 削減効果:一人あたり月10時間(時間単価4,000円)

計算式はこうなります。

月間削減効果 = 4,000円 × 150人 × 10時間 = 600万円/月
年間換算    = 600万円 × 12か月 = 7,200万円

投資額500万円に対して、年間7,200万円の削減効果。理論上は驚異的な数字です。

でも、これは1か月で投資回収、2か月目からはプラスになる!とはなりません。

この「7,200万円」は「社員が年間7,200万円分の時間を別のことに使えるようになった」という理論値です。社員への人件費が毎年7,200万円減るわけではありません。キャッシュアウトは何も変わっていないのです。

「時間単価 × 削減時間 = 削減効果」という計算式は一見正しそうに見えます。でも、正社員の人件費が固定費である以上、この金額は会計上の費用削減として計上できません。理論値と実際のキャッシュフローを混同しないことがポイントです。

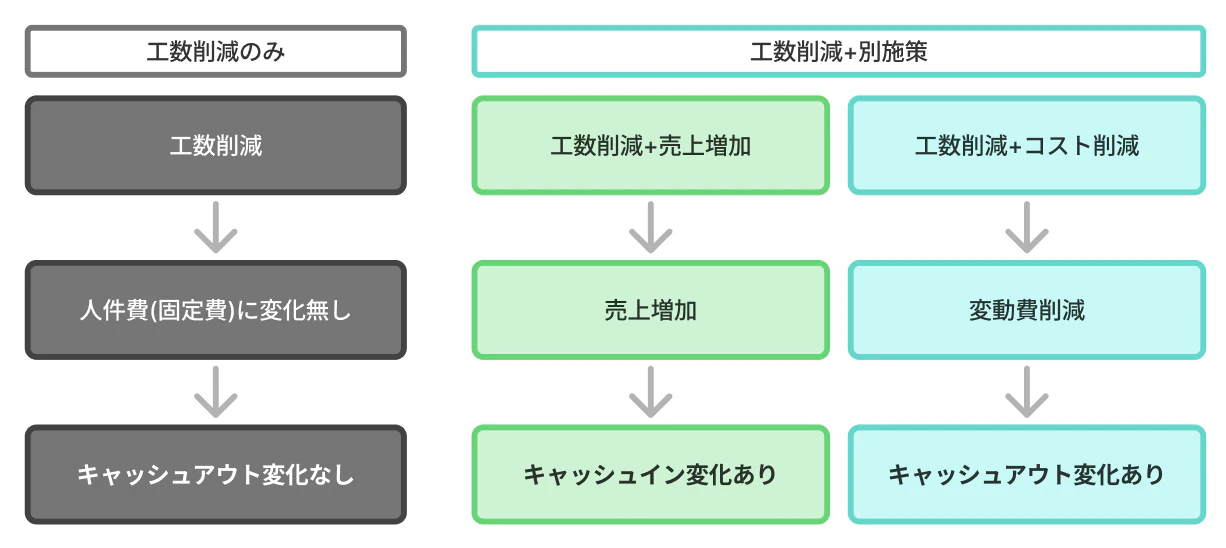

ROIを成立させる2つの設計パターン

では、工数削減企画でROIを成立させるにはどうすればいいのでしょうか。

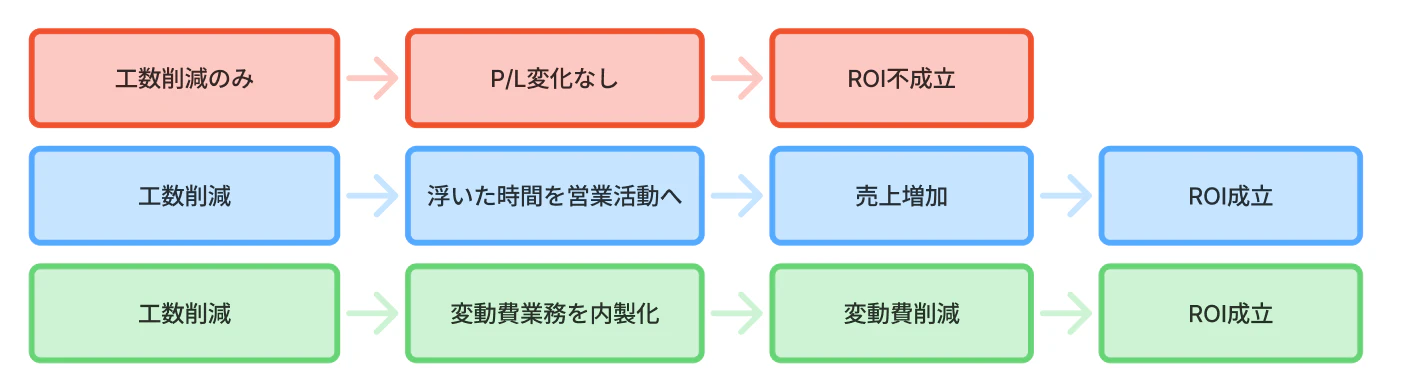

答えは、P/Lに出る変化と セットで設計する ことです。以下の図の青と緑のパターンの通り、大きく2つあります。


パターン①:削減工数を売上増強に転換する

削減できた工数を、売上に直結する活動に充てるパターンです。

営業の例で言うと、こういうストーリーになります。

提案書の調査に使っていた月10時間を、顧客訪問や商談フォローに充てる。

その結果、一人あたりの受注率がN%向上し、月○件の受注増につながる。

その増加売上をもって、ツール投資を回収する。

このパターンのポイントは「削減した工数を何に使うかを先に決める」ことです。そして「その活動が売上にどう貢献するか」を数字で示します。

この場合は、以下のような施策とKPIを設定します。

  • 施策:削減工数を顧客顧客との接点に当てる
  • KPI:接点増加数(月間でN件伸ばす)

KPIは受注率や受注数に置きがちですが、削減された工数との相関が見えにくいです。なので、削減工数がしっかり顧客接点の活動に使われてるかを見るためにも、接点増加数に設定します。

ここまでストーリーが描けて初めて、企画書として成立します。

パターン②:削減工数で変動費を削減する

削減できた工数を使って、外注・業務委託していた仕事を内製化するパターンです。

例えばこういうケースです。

繁忙期に派遣社員を5名入れて対応していた補助業務がある。

ツール導入で営業の月10時間が浮いたので、その業務を内製化する。

結果として派遣費(変動費)を月30万円削減できる。

変動費は、工数の増減と連動して変化するコストです。正社員の人件費(固定費)と違い、削減すれば実際のキャッシュアウトが減ります。

この場合は、以下のように施策とKPIを設定します。

  • 施策:削減工数を補助業務の作業に当てる
  • KPI:派遣費(月間30万円削減)

「固定費は減らせないが、変動費は減らせる」という発想を持つことが、ROI設計のカギになります。

いずれのパターンでも、削減工数の使い道としての施策と、効果を追うためのKPI・KGIを決めます。そうすることで、投資したコストをどのように回収していくのかが、決裁者に伝わります。

実体験:「削減した工数は何に使うの?」

企画書のレビューをしていると、こういう場面に出会うことがよくあります。

ある企画メンバーから提出された企画書。営業の提案書作成に時間がかかりすぎているという課題に対して、調査支援ツールを導入するという内容でした。

企画書にはこう書かれていました。

「営業300人のうち150人が対象です。

一人あたり月に10時間の工数削減が見込めます。

トータルで月1,500時間の削減効果があるため、ツール導入を進めたいと思います。」

数字はしっかり出ています。でも私はこう聞きました。

「削減した工数は何に使うの?」

メンバーの反応は「そこまで考えていませんでした」でした。

これが、工数削減企画の典型的な落とし穴です。「工数削減」はあくまで手段であって、目的ではありません。削減した時間をどう使うか、その先のストーリーが設計されていなければ、企画としては完成していないのです。

工数削減企画で本当に問うべき問いは「何時間削減できるか?」ではなく、「削減した時間で何をするか?」です。

この企画の場合、「浮いた月10時間を顧客訪問に充て、商談数を○件増やす。その結果として受注が○件増加し、売上○万円のインパクトが見込める」というストーリーが追加されれば、企画として成立します。

まとめ

工数削減企画とROIの関係を整理しました。

  • 「1,500時間削減」も、一人あたりに換算すると「溶けて消える」レベルのことがある
  • 正社員の人件費は固定費。工数を削減しても、支払う人件費は変わらない
  • P/Lに出る変化(売上増加または変動費削減)がなければ、ROIは成立しない
  • ROIを成立させるには「削減工数を売上増強に転換する」か「変動費を削減する」かの設計がセットで欠かせない

工数削減は「目的」ではなく「手段」です。削減した先に何を生み出すか。その設計こそが、企画の本質です。

工数削減系の企画は、ジュニアの企画者にありがちなケースです。現場でも頻出です。なので、削減された工数の使い道と、それによるP/Lへのインパクトを確認し、無駄な投資を避けることが重要です。

おまけ:NGパターン

NG① 工数削減のみで企画を進める

投資コストを回収する設計がないまま、工数削減効果だけを根拠に企画を進めるパターンです。

  • 「年間○○時間削減」という数字だけが企画書に書かれている
  • 削減後の活動計画(売上インパクト・変動費削減)が記載されていない

こうなると、経営層・上司から「ROIが立たない」と一言で却下されます。

時間単価×削減時間の計算は、正社員が対象の場合はP/Lに出ないことを理解した上で、セットとなる施策を設計しましょう。

企画書に書くべきセット施策:

  • 削減工数を何の活動に充てるか(誰が・何をする)
  • その活動の結果、売上がどう変わるか、または変動費がどう減るか

NG② 一人あたりの削減工数が小さすぎる

対象人数を多くして、トータルの削減工数を大きく見せようとするパターンです。

  • 対象者1,000人 × 月30分 = 500時間削減という数字
  • 一人あたりにすると月30分(1日1分以下)

月30分の余裕が生まれたところで、売上増強や変動費削減につながる活動に充てることは現実的に難しいです。その時間は溶けてなくなります。

他の業務に当てられる程度のまとまった時間でなければ、削減したところで意味がありません。トータルの数字ではなく、一人あたりの数字を先に見ることが重要です。

NG③ 削減後の使い道を決めていない

工数削減の設計はできているが、「その後何をするか」が決まっていないパターンです。

  • ツールを入れれば自然と生産性が上がるはず、という期待
  • 削減された時間の使い道を現場任せにしている

削減工数の使い道は、企画段階で明示的に決めておくことが重要です。「浮いた時間で何をするか」を現場に委ねると、結局その時間は溶けて消えます。

企画レビューの場で「削減した工数は何に使うの?」という問いに答えられるかどうか。これが工数削減企画の通過基準と考えましょう!
