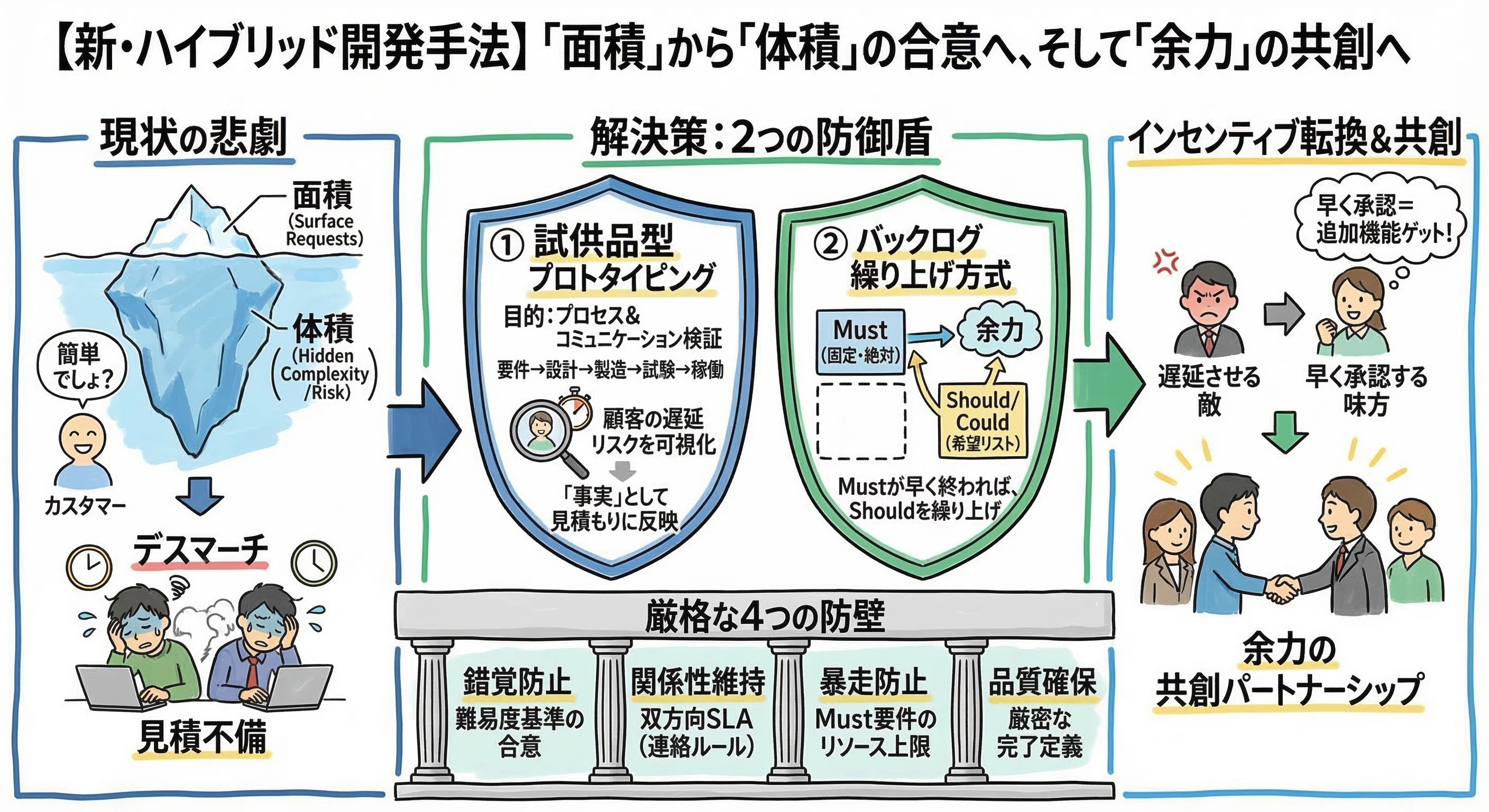

序論:忍び寄る「見積不備」の影とシステム開発の悲劇
システム開発の現場において、要件定義フェーズでの「見積不備」は、後続のすべての工程を破壊する時限爆弾である。顧客はしばしば、システムの表面的な機能、すなわち「面積」のみを見て無邪気に要望を語る。しかし、実際に開発が進むにつれて、システムの「奥行き」が容赦なく姿を現す。固定された予算と納期の中で、想定外に膨張したシステムの「体積」を抱え込んだ開発現場は、必然的に深夜残業とデスマーチへと突入していく。本稿では、この悲劇を回避し、顧客の曖昧な要件提示や非協力的な態度から開発現場を論理的かつ現実的に「防御」するための新たなアプローチを提案する。
第一章:アジャイルとウォーターフォールの狭間で生じるジレンマ
従来型のウォーターフォール開発では、初期段階ですべての要件を定義しようと試みるが、不確実性の高い要件を最初から完璧に見通すことは不可能である。一方で、柔軟な変更を許容するアジャイル開発にも陥穽が存在する。「予算と納期は固定」という契約形態のまま、要件だけが追加され続ければ、終わりのない仕様肥大化という無間地獄に陥る。現場を守るためには、ウォーターフォールの「計画性」を基盤としつつ、プロジェクトに潜む「真のリスク」を最小コストで可視化し、後出しの要求を安全に吸収する「したたかな防壁」を備えたハイブリッド型の手法が求められている。
第二章:防御の第一の盾「試供品型プロトタイピング」によるプロセス検証
新たな開発における第一の柱は、要件定義フェーズにおける「試供品(トライアル)型プロトタイピング」の実施である。ここで選定する機能は、技術的に複雑なものではなく、「最も簡易に実現できて、顧客にとって効果が見えやすい機能」を1〜2つに絞る。
このプロトタイピングの真の目的は、技術検証ではなく、要件定義から稼働という全工程を一度「ミニサイクル」として回すことで、「プロジェクト運営上のコミュニケーション・ボトルネック」を炙り出すことにある。システム開発における真の遅延要因はプログラムのバグではなく、「顧客からの仕様回答の遅れ」や「レビューの遅延」といった人間側のプロセス不全である。
試供品の開発を通じて、顧客が期限通りに動けるかを「テスト」する。もしこのフェーズで顧客起因の遅延が多発した場合、それは本番でも確実に起こる「事実」となる。この実証データをもって、「貴社の承認プロセスには〇日のリードタイムが必要なため、全体のスケジュールにはこれだけのリスク工数を見込む必要がある」と、客観的に見積もりの前提条件を再定義するのである。
第三章:防御の第二の盾「バックログ繰り上げ方式」による変動要求の制御
第二の柱は、従来型の「予備費(バッファー)」という概念を捨て去り、「バックログ繰り上げ方式(余力消化型スコープ管理)」を導入することである。「予算の〇%を予備とする」と正面から宣言すれば、顧客の調達過程で確実に削減対象となる。そこで、要件を明確に二分割する。絶対に外せない「固定部分(Must要件)」と、後から追加・変更を希望するであろう「可変部分(Should/Could要件:希望リスト)」である。
開発側は「Must要件のみ」で契約を固定する。その上で、「もしMust要件の開発が想定よりスムーズに進み、工数に『余力』が生まれた場合には、希望リストの上位から順次実装(繰り上げ対応)していく」というルールを合意する。バッファーを「はじめから確保された空白」として扱うのではなく、「双方のプロジェクト推進努力によって生み出されるボーナス」として再定義するのである。
第四章:インセンティブの転換と新たな協調関係
この手法が防御策として最強たる所以は、顧客側の心理的動機を劇的に転換させる点にある。試供品フェーズで「自らの遅延が開発に悪影響を及ぼす事実」を突きつけられた顧客は、本番で「希望リスト」を実現させるためには、自らが迅速に情報を提供し、開発側に「余力」を持たせなければならないと悟る。「我々(顧客側)が早く承認すれば、追加機能を作ってもらえる」というポジティブな動機づけにより、顧客を「遅延を引き起こす敵」から「共に余力を生み出す味方」へと変貌させるのである。
第五章:理想を現実に落とし込むための「四つの防壁」と運用ルール
しかし、この強力な手法も、人間の心理と契約の壁を前にしては機能不全に陥る危険性を孕んでいる。本手法を無傷で完遂させるためには、以下の「四つの防壁(厳格な運用ルール)」をあらかじめ契約や合意書に組み込むことが絶対条件となる。
-
「見積もりの錯覚」を防ぐ難易度基準の合意
試供品の「簡単さ」を見た顧客が「開発はすぐ終わる」と錯覚するのを防ぐため、試供品着手前に「本機能は難易度『低』のテスト用であり、本番機能はこの〇倍の工数がかかる」という対比表を提示し、議事録に残す。 -
「テストされる不快感」を消す双方向SLAの策定
遅延を指摘されて顧客が態度を硬化させるのを防ぐため、試供品フェーズの目的を「最短で開発を終えるための連絡ルール(通信プロトコル)のチューニング」と位置づける。「開発側は24時間以内に回答、顧客側は3日以内に承認」といった双方向のSLA(サービスレベル合意)策定フェーズとして演出する。 -
「Must要件の暴走」を防ぐリソース・キャップ(上限枠)
顧客が「すべてがMust要件だ」と主張し、初期段階で余力が消滅するのを防ぐため、「Must要件は全体予算の70%以内に収めなければならない」といった厳格な上限ルールを設ける。制限という物理的な箱を用意することで、取捨選択を強制する。 -
「偽りの余力」を許さないDoD(完了の定義)の厳守
追加機能欲しさに、顧客がテストを適当に済ませたり、開発側がコード品質を下げて急いだりするモラルハザードを防ぐため、厳密な「Definition of Done(完了の定義)」を設ける。品質基準と正式な承認印を満たさない限り、Should要件への繰り上げ着手は一切行わないというルールを徹底する。
結論:「面積」の幻想から「体積」の現実、そして「余力」の共創へ
システムの要件定義とは、見積もりにおける「終了地点」である。「試供品型プロトタイピング」によって体制面の不確実性までも暴き出し、「繰り上げ方式」と「四つの防壁」によって未来の変動要求と品質低下を安全にコントロールする。
この新たなハイブリッド開発手法は、開発現場を理不尽な要求から守る強固な「盾」であると同時に、顧客と開発者が限られた資源の中で最大の価値を生み出すための「協調のフレームワーク」である。システムの「面積」という幻想を捨て、「体積」の現実に向き合い、共に「余力」を生み出していく姿勢こそが、プロジェクトを真の成功に導き、開発現場を守り抜く究極の防御策となる。
